Planning avec date fin de tâche automatique

Fermé
Touslessix Messages postés 3 Date d'inscription jeudi 24 novembre 2016 Statut Membre Dernière intervention 25 novembre 2016 - Modifié par Touslessix le 24/11/2016 à 14:23
Fahora Messages postés 814 Date d'inscription jeudi 24 septembre 2015 Statut Membre Dernière intervention 2 janvier 2023 - 29 nov. 2016 à 08:25
Bonjour,

Je travaille sur un planning Excel dans le style diagramme de gantt.

Je cherche depuis des semaines une formule qui me permettrait d'automatiser une cellule.

Dans le fichier joint, je voudrais que la colonne B se remplisse automatique, avec la valeur de la cellule 1 de la colonne correspondant à la dernière cellule non vide de la ligne en question.

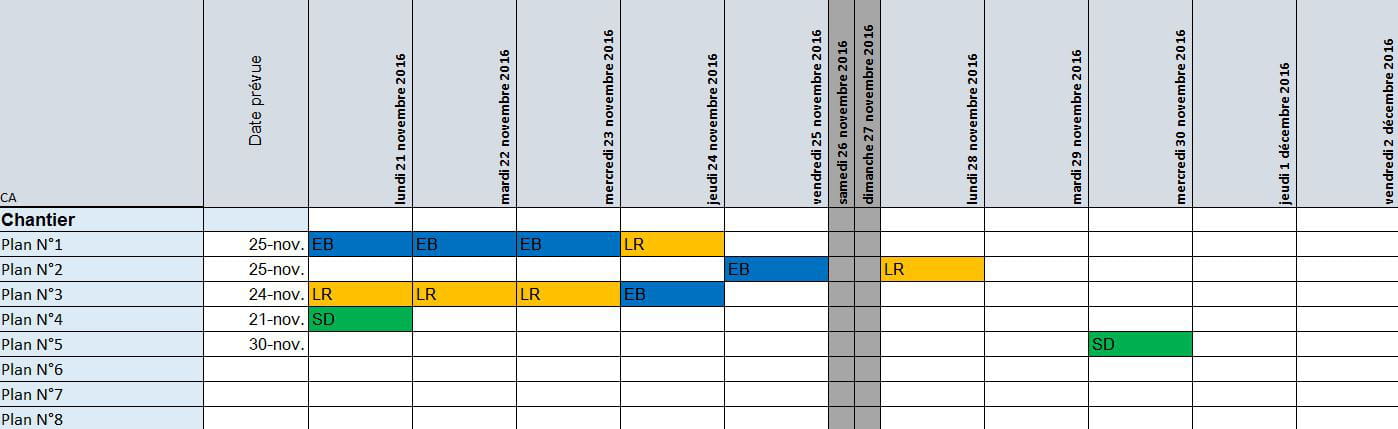

Je l'ai remplie à la main pour que ce soit plus compréhensible:


Merci d'avance à celui ou celle qui pourra me faire avancer sur ce problème.
A voir également:

5 réponses

Passionofdream Messages postés 820 Date d'inscription mardi 21 juillet 2015 Statut Membre Dernière intervention 11 mai 2021 304
24 nov. 2016 à 14:28
Bonjour

Peux tu envoyer un bout de ton fichier, sur cjoint.com et joindre le lien obtenu à ton prochain message. N'oublies pas d'y ajouter des explications et des exemples de résultat attendu

1) Tu vas dans https://www.cjoint.com/
2) Tu cliques sur [Parcourir] pour sélectionner ton fichier
3) Tu descends en bas de la page pour cliquer sur [Créer le lien Cjoint]
4) Au bout de quelques secondes la deuxième page s'affiche, avec le lien
en bleu souligné ; tu le sélectionnes et tu fais "Copier"
5) Tu reviens dans ta discussion sur CCM, et dans ton message de réponse
tu fais "Coller"

0
Fahora Messages postés 814 Date d'inscription jeudi 24 septembre 2015 Statut Membre Dernière intervention 2 janvier 2023 68
Modifié par Fahora le 24/11/2016 à 14:40
Bonjour,

Voici une formule qui devrait convenir :
=INDEX(B:AX;1;EQUIV(RECHERCHE(2,1;1/(C3:AX3<>"");C3:AX3);B3:AX3))
A mettre en B3 et faire glisser vers le bas.

PS : J'ai supposé qu'il y avait une erreur dans la première ligne (Chantier n°1) , en comparaison avec les autres , ce chantier prenait le lendemain de la dernière valeur remplie, or les autres prennent le jour même.

Cordialement,


Nos seules limites sont celles que nous nous imposons nous-même.
La politesse et un merci ne tuent pas. Il existe un bouton pour "Résolu" pour confirmer que     votre problème n'en est plus un. Fahora
0
Raymond PENTIER Messages postés 58836 Date d'inscription lundi 13 août 2007 Statut Contributeur Dernière intervention 25 janvier 2025 17 275
24 nov. 2016 à 14:42
Bonjour.

Malgré l'image, ton explication n'est toujours pas très compréhensible ...
" avec la valeur de la cellule 1 de la colonne correspondant à la dernière cellule non vide de la ligne " - Tu devrais donc avoir
24 nov pour Plan N°1 et 28 nov pour Plan N°2, non ?
0
Touslessix Messages postés 3 Date d'inscription jeudi 24 novembre 2016 Statut Membre Dernière intervention 25 novembre 2016
Modifié par Touslessix le 25/11/2016 à 10:20
Bonjour, désolé pour la coquille dans l'exemple.

@Fahora, merci beaucoup, c'est parfait ! ! !

Merci à tous, sujet résolu Merci à ce super site.
0

Vous n’avez pas trouvé la réponse que vous recherchez ?

Posez votre question
Touslessix Messages postés 3 Date d'inscription jeudi 24 novembre 2016 Statut Membre Dernière intervention 25 novembre 2016
25 nov. 2016 à 10:47
Oups, j'ai parlé trop vite!
En utilisant le fichier je me suis aperçu d'un comportement bizarre...

Je vous le met en PJ pour que vous puissiez tester, mais en saisissant les tâches, au bout de quelques une et de façon aléatoire (apparemment), la formule ne fonctionne plus...

Snif, j’étais plein d'espoir...

https://www.cjoint.com/c/FKzjVpww5yd
0
Fahora Messages postés 814 Date d'inscription jeudi 24 septembre 2015 Statut Membre Dernière intervention 2 janvier 2023 68
29 nov. 2016 à 08:25
Il semblerait qu'il ait pris en compte des valeurs "invisibles" un espace par exemple dans certaines cellules. , en supprimant les cellules où on ne voit rien, ça fonctionne normalement
0
